Основная форма календарного плана закупок представлена в виде дерева, которое может отображаться в 2-х режимах:
¾ Номенклатура - Дата потребности - Контрагент - Заказ поставщику
¾ Контрагент - Номенклатура - Дата потребности - Заказ поставщику
Номенклатура и дата потребности определяются на текущий момент по данным проведения документов "Формирование потребностей". Можно указать анализируемый период дат потребности регистра "Календарные потребности в номенклатуре".
При заполнении дерева анализируются заказы поставщикам, которые еще не закрыты, т.е. по которым имеются не поставленные до конца номенклатурные позиции.
Красным цветом отмечены строки, по которым потребности не удовлетворены в полном объеме, синим - по которым количество заказанных товаров превышает необходимые потребности.

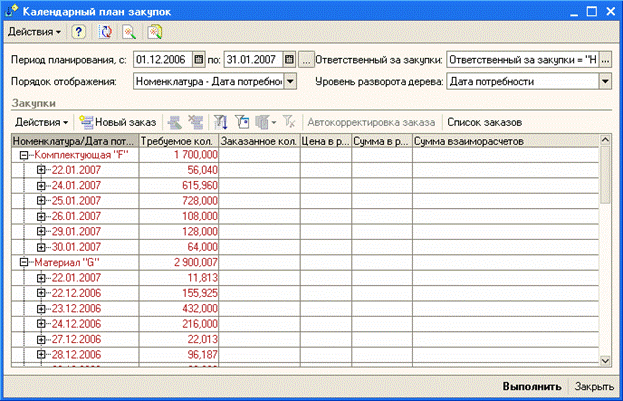

Рисунок 110 – Список неудовлетворенных потребностей
Если существуют неудовлетворенные потребности, то при открытии обработки автоматически открывается помощник заполнения календарного плана закупок.
